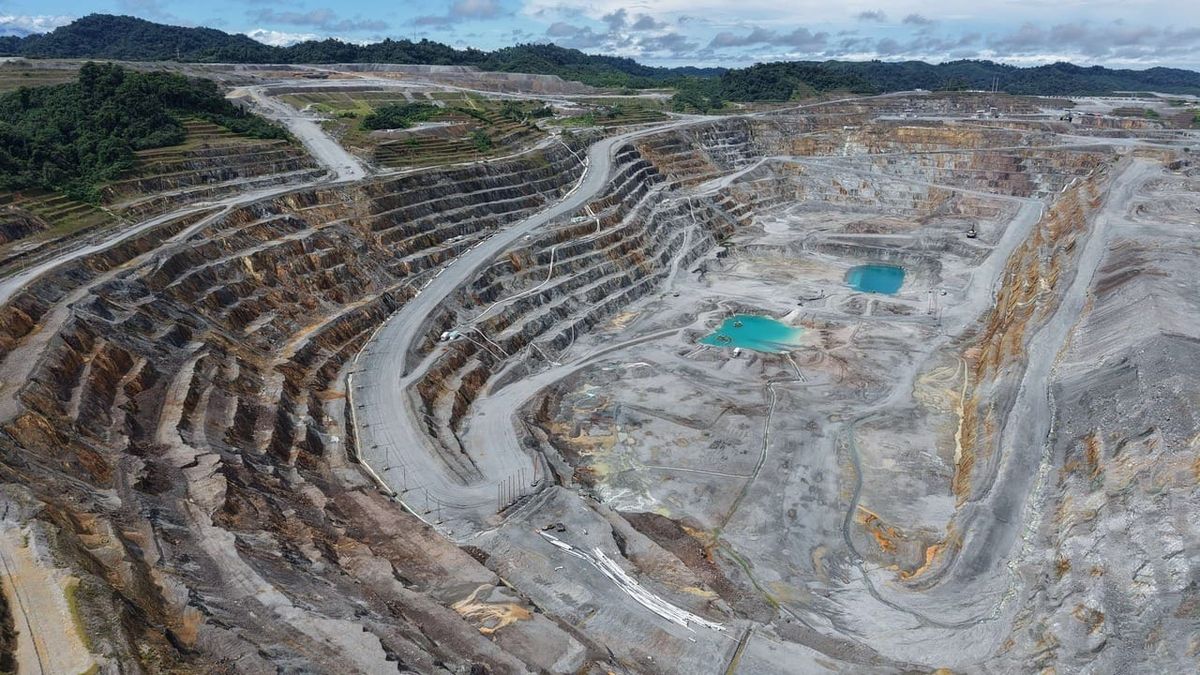

Vista aérea del Tajo Botija de Cobre Panamá con agua turquesa acumulada en el fondo
Vista aérea del Tajo Botija, Cobre Panamá. Se observa el agua turquesa acumulada en el fondo de la excavación de 105 metros, los bancos escalonados con coloración oxidada, y el bosque tropical circundante. Fotografía: SGS Panamá Control Services, Informe Mensual No. 6, diciembre 2025.

Auditoría de Cobre Panamá adelanta incumplimientos y riesgos: lo que revelan los 15 tomos antes del veredicto final

Nexo revisó los 15 tomos del sexto informe de auditoría de Cobre Panamá. Los hallazgos son reales y subsanables, pero 30 meses de parálisis los agravan. El veredicto final llega en semanas.

Autor

Annette Planells de Flores, MBA.

Ingeniera Electrónica.

La auditoría más grande en la historia de Panamá está a punto de cerrar

Durante seis meses, un equipo de más de 20 especialistas internacionales de SGS recorrió los tajos, las pozas, los predios de reforestación, las comunidades y cada rincón de los 13,000 hectáreas de Cobre Panamá. Su misión: verificar si la mina más grande de Centroamérica cumplió con los 370 compromisos ambientales que asumió ante el Estado panameño.

Equipo de auditoría de SGS Panamá Control Services durante las inspecciones de campo en Cobre Panamá
Equipo de SGS durante la verificación de los planes de reforestación en el área de influencia de Cobre Panamá. Más de 20 especialistas participaron en tres jornadas de inspección entre noviembre de 2025 y marzo de 2026. Fotografía: SGS.

El sexto y último informe parcial — 15 tomos, más de 700 páginas — fue entregado a MiAmbiente el 24 de abril de 2026. Nexo revisó los 15 tomos. Lo que encontramos son hallazgos ambientales concretos y verificables, pero también una verdad incómoda que nadie en el debate público está articulando: la mayoría de los problemas detectados son subsanables, y la parálisis de 30 meses los está agravando — no resolviendo.

Qué encontró la auditoría

SGS visitó 97 de 139 predios de reforestación en tres jornadas de inspección entre noviembre de 2025 y marzo de 2026. Los hallazgos se dividen en dos categorías que es fundamental separar para entender qué se debe corregir y quién es responsable.

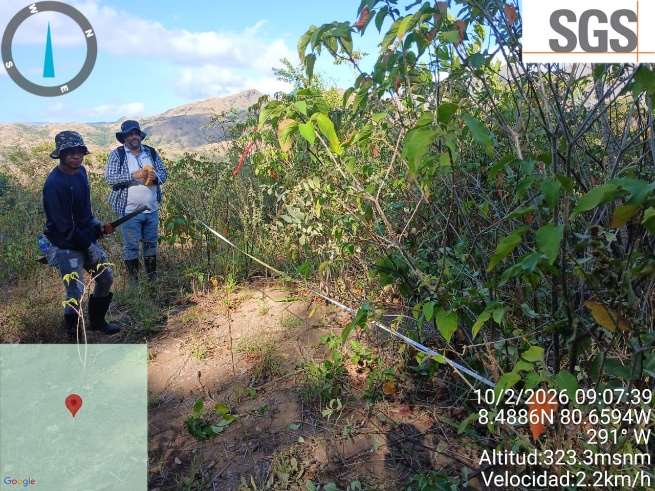

Auditores de SGS midiendo vegetación en un predio de reforestación de Cobre Panamá, febrero 2026
Auditores de SGS midiendo la vegetación en un predio de reforestación a 323 metros de altitud. La foto, georeferenciada con GPS y logo SGS, documenta la verificación de campo del 10 de febrero de 2026. Fotografía: SGS.

Lo que estaba roto cuando la mina operaba (2019–2023)

Estos son incumplimientos que ocurrieron durante la operación activa de Cobre Panamá, cuando First Quantum producía 350,000 toneladas de cobre al año:

Reforestación con registro cuestionado: SGS encontró predios reportados como reforestados donde nunca se sembró, inconsistencias entre las especies nativas planificadas y las realmente plantadas, y propietarios de predios que desconocían su obligación de conservar las áreas reforestadas.

Compensación ecológica sin estrategia de paisaje: las acciones de compensación y rescate de biodiversidad se ejecutaron en parcelas pequeñas y dispersas, sin una estrategia integral a nivel de ecorregión que garantice el mantenimiento de la biodiversidad.

Flora: criterios técnicos no cumplidos: las campañas de búsqueda de especies fuera de la huella del proyecto no demostraron el cumplimiento de los criterios espaciales exigidos por el EIA — evaluar una franja mínima de 500 metros desde la huella e identificar al menos tres poblaciones separadas por 1.6 kilómetros.

Parcela de reforestación de Cobre Panamá inspeccionada por SGS, diciembre 2025
Ensayo de fertilizantes dentro de la huella del proyecto, 4 de diciembre de 2025. SGS visitó 97 de 139 predios y documentó graves deficiencias por abandono post-cierre. Fotografía: SGS Panamá Control Services.

Lo que rompió la parálisis (2023–2026)

Estos problemas son consecuencia directa del cese de operaciones en noviembre de 2023 y de la falta de decisiones gubernamentales durante 30 meses:

Reforestación en deterioro acelerado: la suspensión del financiamiento provocó pérdida parcial o total de individuos sembrados, enmalezamiento, avance de vegetación secundaria y daños por ganadería — pisoteo y ramoneo en predios donde las cercas no se repusieron. Los incendios forestales agravaron el cuadro.

Letrero '¡Restaurar la huella minera es posible!' con evolución 2016-2024 de la reforestación en Cobre Panamá
Parcela de restauración en el Camino a la Costa: el letrero muestra la evolución 2016-2024. SGS encontró que muchos predios de reforestación han perdido cobertura por falta de mantenimiento tras el cierre. Fotografía: SGS, diciembre 2025.

Drenaje ácido de roca avanzando: en el Botadero Sur, SGS constató que cerca de 20 millones de metros cúbicos de material estéril presentan coloración oxidada característica de formaciones con presencia de sulfuros. Cada temporada de lluvia sin intervención acelera la generación de aguas ácidas que contaminan el entorno.

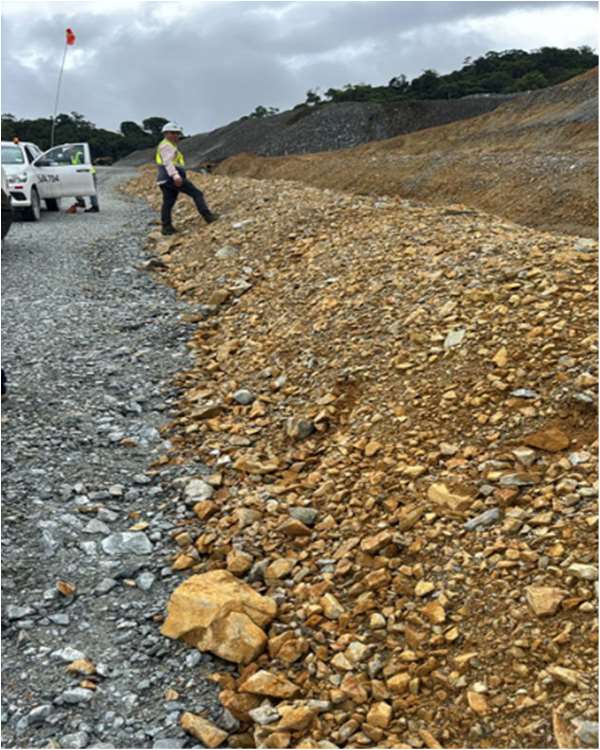

Material del Botadero Sur con coloración oxidada por sulfuros, evidencia de riesgo de drenaje ácido
Botadero Sur: ~20 millones de m³ de material estéril con coloración oxidada por presencia de sulfuros. Un auditor de SGS inspecciona el sitio. Se verificó encapsulamiento con saprolita como medida de mitigación. Fotografía: SGS, diciembre 2025.

Programa de biodiversidad suspendido: el programa TAPYRES para la conservación del tapir completó su Fase I (Plan de Acción 2024-2033), pero las fases de implementación se suspendieron por el cese de operaciones. El apoyo al Corredor Biológico Mesoamericano y a los Parques Nacionales Santa Fe y Omar Torrijos se detuvo.

Señalización de paso de fauna en vía de Cobre Panamá con silueta de jaguar y límite de velocidad 40 km/h
Paso de fauna señalizado en la vía del proyecto. La mina implementó pasos terrestres y aéreos para conectividad de fauna silvestre, incluyendo monitoreo con cámaras trampa que registraron ocelotes, monos, tapires y conejos pintados. Fotografía: SGS, diciembre 2025.
Panel de fauna registrada mediante cámaras trampa en Cobre Panamá: mono, ocelote, conejo pintado, tapir
Fauna registrada mediante cámaras trampa en el área de influencia: mono aullador, ocelote, conejo pintado, ñeque y tapir. El programa TAPYRES de conservación del tapir se suspendió tras el cese de operaciones. Fotografía: SGS, diciembre 2025.

En el Tajo Botija, los auditores descendieron al fondo de la excavación de 105 metros de profundidad y encontraron dos palas eléctricas fuera de operación y una acumulación de agua con coloración turquesa característica, evidencia visible de la mineralización expuesta. Una barcaza flotante equipada con bombas de alta capacidad mantiene el nivel del agua bajo control — una operación que cuesta millones cada mes sin producir un gramo de cobre.

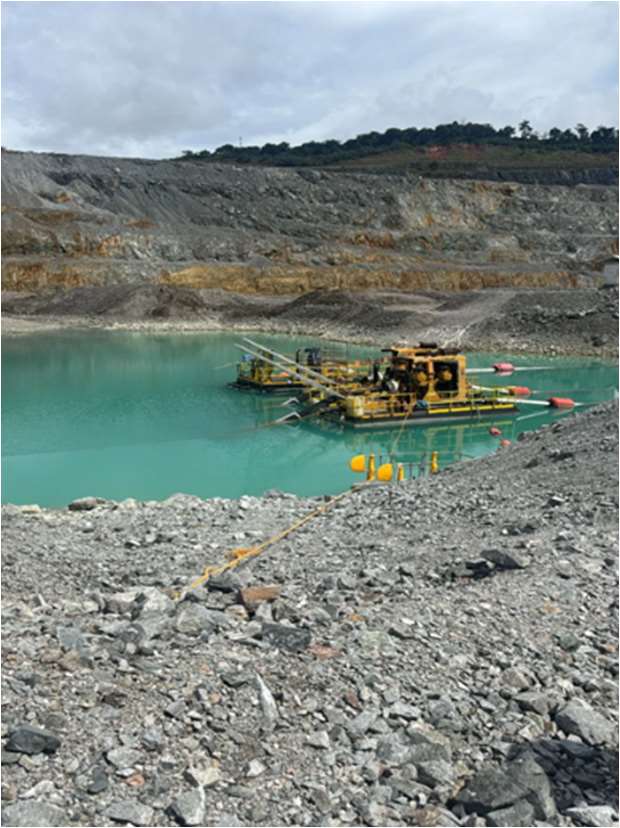

Barcaza de bombeo flotando en el agua turquesa acumulada en el fondo del Tajo Botija
Fondo del Tajo Botija: barcaza flotante bombeando el agua turquesa acumulada por infiltración y lluvia. La coloración revela la mineralización expuesta. Cada mes sin operación aumenta el costo de mantenimiento. Fotografía: SGS, diciembre 2025.
CRONOLOGÍA · NOV 2023 – MAY 2026

30 meses sin decisión: la línea de tiempo de la parálisis

26 Nov 2023
La CSJ declara inconstitucional la Ley 406. Cobre Panamá cesa operaciones. Quedan 38M de toneladas de mineral expuesto a la intemperie.
Feb 2024
El Consejo de Gabinete de Cortizo ordena una auditoría ambiental (Resolución No. 19). No se ejecuta. El gobierno saliente deja la mina en limbo sin contrato de auditoría.
Jul 2024
Mulino asume la Presidencia. La mina lleva 8 meses parada. La reforestación pierde financiamiento y el DAR avanza en los stockpiles.
Oct 2025
SGS arranca la auditoría integral. Contrato OAL-DIFOR No. 003-2025. Plazo: 6 meses, 15 tomos, 20+ profesionales, 370 compromisos ambientales por verificar.
Abr 2026
Se autoriza procesar las 38M de toneladas de mineral acopiado. La auditoría lo respalda como medida de mitigación del DAR. First Quantum invertirá $250M y creará 1,000 empleos directos.
May 2026 · Hoy
SGS entrega el sexto y último informe parcial. El veredicto final (informe No. 7) llega en semanas. El Gobierno debe decidir el futuro de la concesión antes de junio.
370
Compromisos auditados
97
Predios visitados por SGS
~$840M
Concentrado por procesar
30
Meses de parálisis

Fuentes: SGS Informe Mensual No. 6 (Tomos 01, 05, 07), MiAmbiente, First Quantum Minerals, Gaceta Oficial · nexo.la

Lo que se hizo bien

No todo son malas noticias. La decisión de autorizar el procesamiento de las 38 millones de toneladas de mineral acopiado, tomada en abril de 2026, está técnicamente respaldada por la auditoría. SGS valida que procesar este mineral es una "medida de control primario" que encapsula los sulfuros reactivos, reduce la lixiviación de metales pesados y elimina la necesidad de tratamiento de aguas a perpetuidad.

La presa de relaves opera de forma estable con recirculación de agua, descarga controlada por túnel y pH neutro. Los sistemas de monitoreo geotécnico (piezómetros, inclinómetros, georradar) funcionan. Las emisiones atmosféricas de la planta termoeléctrica cumplen norma. Los metales pesados en agua se mantienen históricamente bajo los límites normativos.

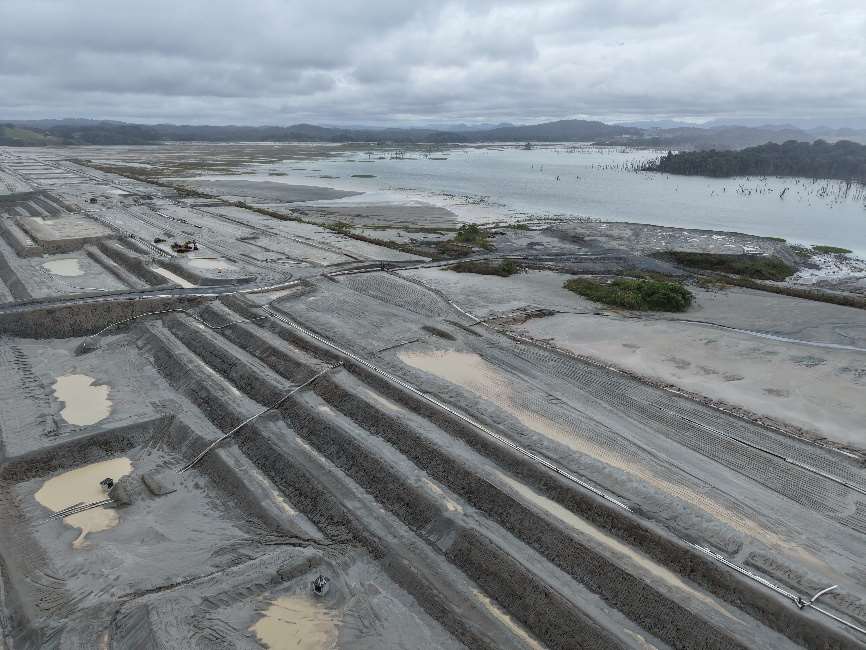

Vista aérea de la Instalación de Manejo de Relaves (IMR) de Cobre Panamá
Instalación de Manejo de Relaves: opera con alertas de nivel (amarilla a 3m de la cresta, roja a 1m) y un costo de mantenimiento de ~$16 millones mensuales. Fotografía: SGS, diciembre 2025.

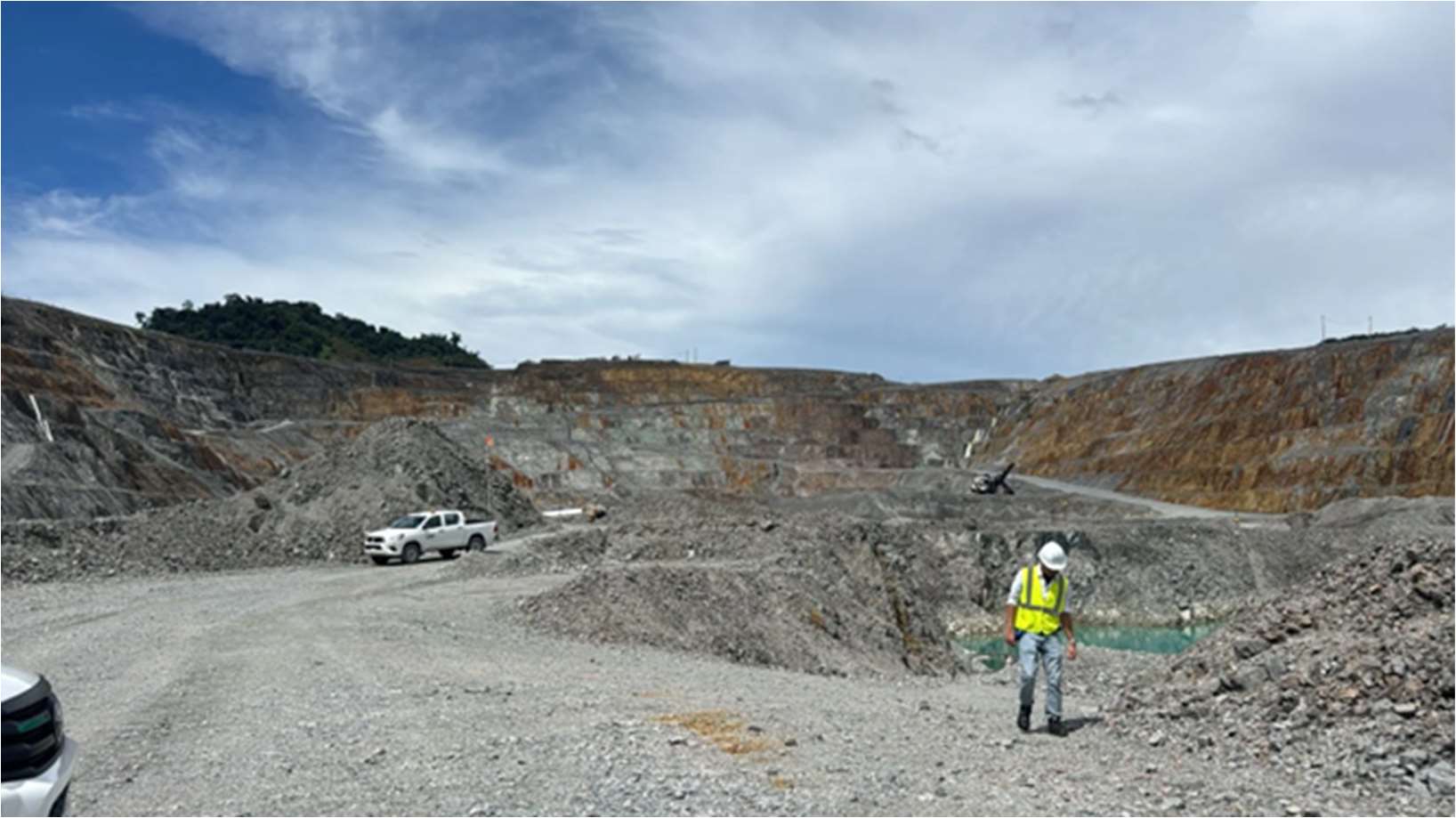

Auditor de SGS inspeccionando el nivel inferior del Tajo Botija con agua turquesa visible
Un auditor de SGS inspecciona el nivel inferior del Tajo Botija. Al fondo, los bancos escalonados con coloración oxidada. En primer plano, el agua turquesa acumulada. Fotografía: SGS, diciembre 2025.

Por qué importa

El costo de la parálisis no es abstracto. SGS visitó las comunidades del área de influencia y documentó el impacto. El vocero de APROALAC (productores de tilapia), Elías Sánchez, indicó que no cuentan con apoyo ni capacidad económica para invertir en el negocio desde el cierre de la mina. Solo 80 residentes de 19 comunidades mantienen empleo temporal bajo el PGS — en labores de mantenimiento, jardinería y soldadura.

Mientras tanto, mantener la mina parada cuesta aproximadamente $16 millones mensuales — casi $500 millones gastados desde el cierre sin generar un dólar de ingresos para el país. La presa de relaves, los tajos, los sistemas de bombeo y la infraestructura portuaria requieren vigilancia permanente independientemente de si la mina opera o no.

Los hallazgos ambientales son argumento para decidir, no para aplazar. La reforestación deteriorada necesita financiamiento urgente — pero ese financiamiento solo viene si la mina genera ingresos. El drenaje ácido necesita procesamiento de mineral — que ya se autorizó. La compensación ecológica necesita rediseño estratégico — pero eso requiere un operador con obligaciones claras y fiscalización continua.

Lo que sigue

El informe final de la auditoría (No. 7) se entrega en las próximas semanas. Traerá por primera vez las calificaciones definitivas de los 370 compromisos, usando una escala de cinco niveles que va desde "Cumplimiento/Optimizado" hasta "No Cumplimiento/Inexistente". También revelará los resultados del componente legal, fiscal y tributario — regalías, pagos al Estado, condiciones laborales — que el sexto informe reservó por completo.

El Gobierno enfrenta tres decisiones que ya no pueden esperar:

Primera: definir quién opera la mina — si First Quantum bajo un nuevo marco, otro operador privado mediante licitación, el propio Estado panameño a través de una empresa pública, o si se procede al cierre definitivo. Cada escenario tiene implicaciones financieras, ambientales y de capacidad técnica radicalmente distintas.

Segunda: establecer las condiciones ambientales y fiscales de cualquier modelo futuro. La auditoría está entregando el diagnóstico más detallado que ha existido sobre el proyecto — usarlo.

Tercera y más importante: implementar un mecanismo de fiscalización ambiental continua que no dependa de auditorías retroactivas. Los 370 compromisos del EIA existían desde 2011 y nadie los verificó con rigor durante 12 años. Eso no puede repetirse — sea quien sea el operador.


Nota metodológica — Nexo revisó los 15 tomos del Informe Mensual No. 6 de la Auditoría Integral del Proyecto Mina de Cobre Panamá, elaborado por SGS Panamá Control Services Inc. para MiAmbiente (24 de abril de 2026, período del 8 de marzo al 8 de abril de 2026). Los hallazgos ambientales citados provienen del Tomo 05 (532 páginas, análisis compromiso por compromiso de los 370 del EsIA) y del Tomo 07 (inspecciones de campo con registro fotográfico). Fotografías del informe oficial de SGS. Datos sobre el procesamiento autorizado provienen de la Gaceta Oficial No. 30498 y de First Quantum Minerals. El costo del PGS (~$16M/mes) proviene del reporte Q1 2026 de FQM. Las observaciones comunitarias fueron documentadas por SGS durante las visitas de campo de noviembre-diciembre de 2025.

📊

¿Sigues el pulso de la economía panameña?

Lo más relevante de empresas y negocios, cada mañana.

Panamá, explicada. Cada mañana en tu correo.

El resumen diario de lo que realmente importa: economía, empresas, política y más.

Gratis Un correo al día Sin spam Cancela cuando quieras
Cargando...
